Work process

防水・止水作業手順

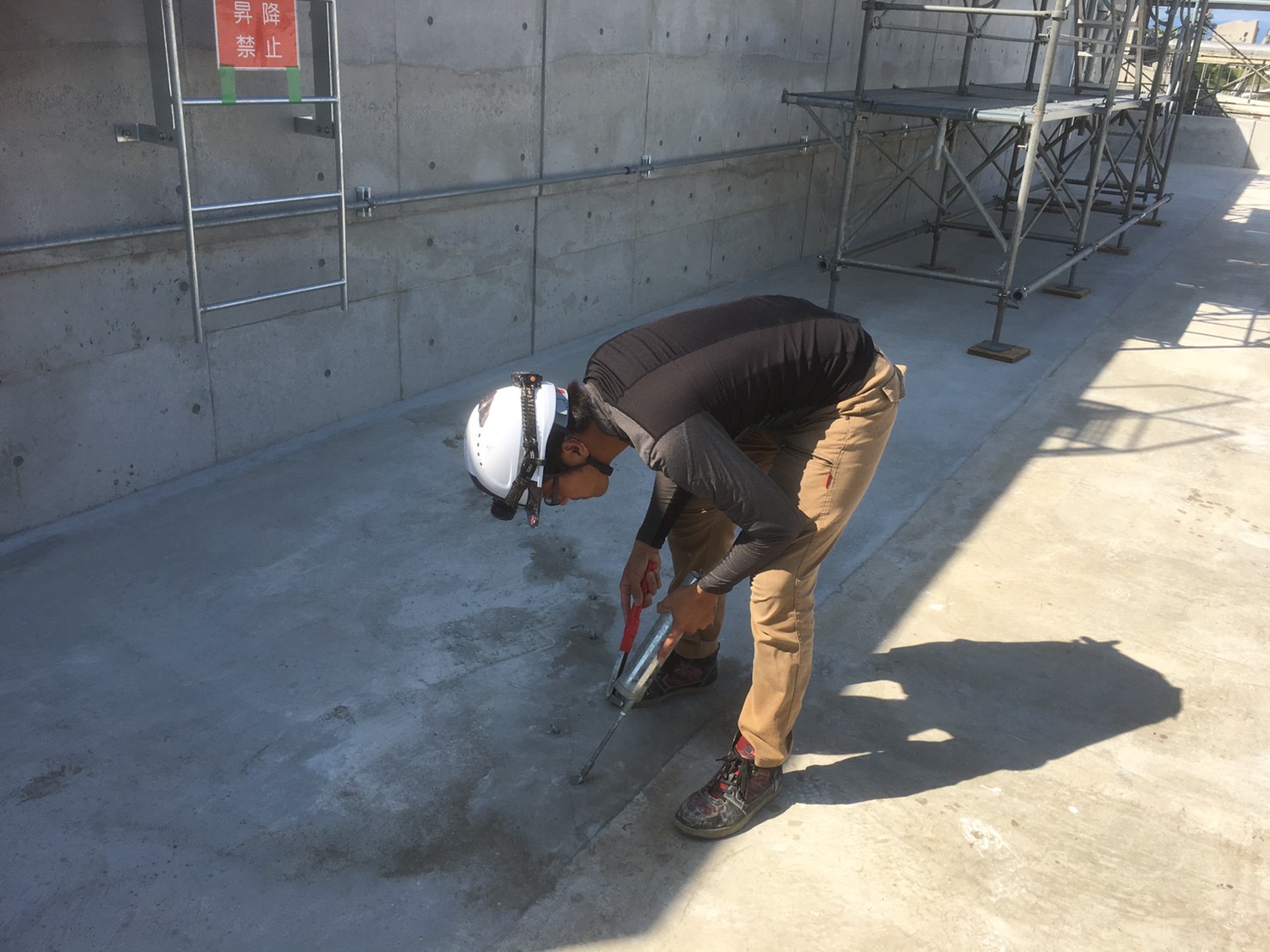

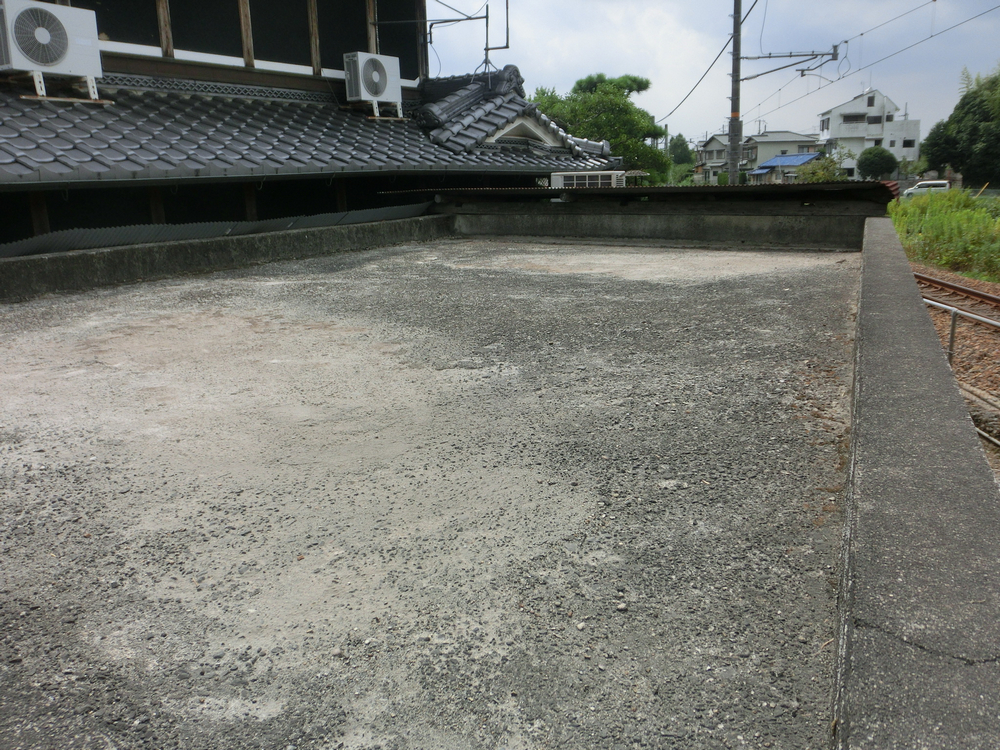

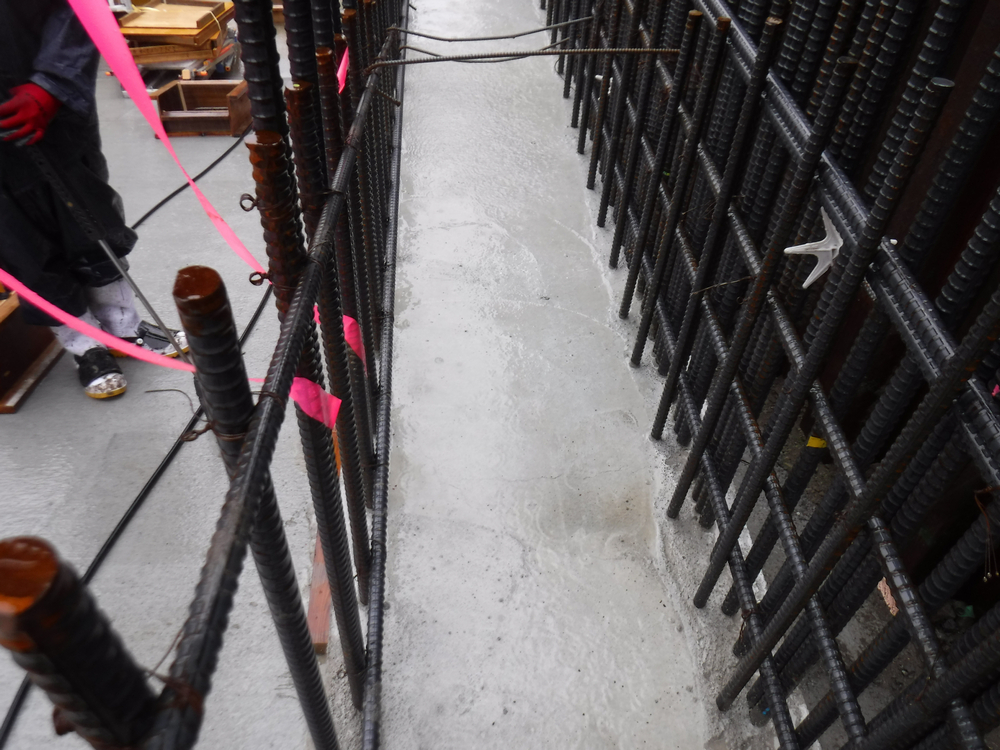

施工前

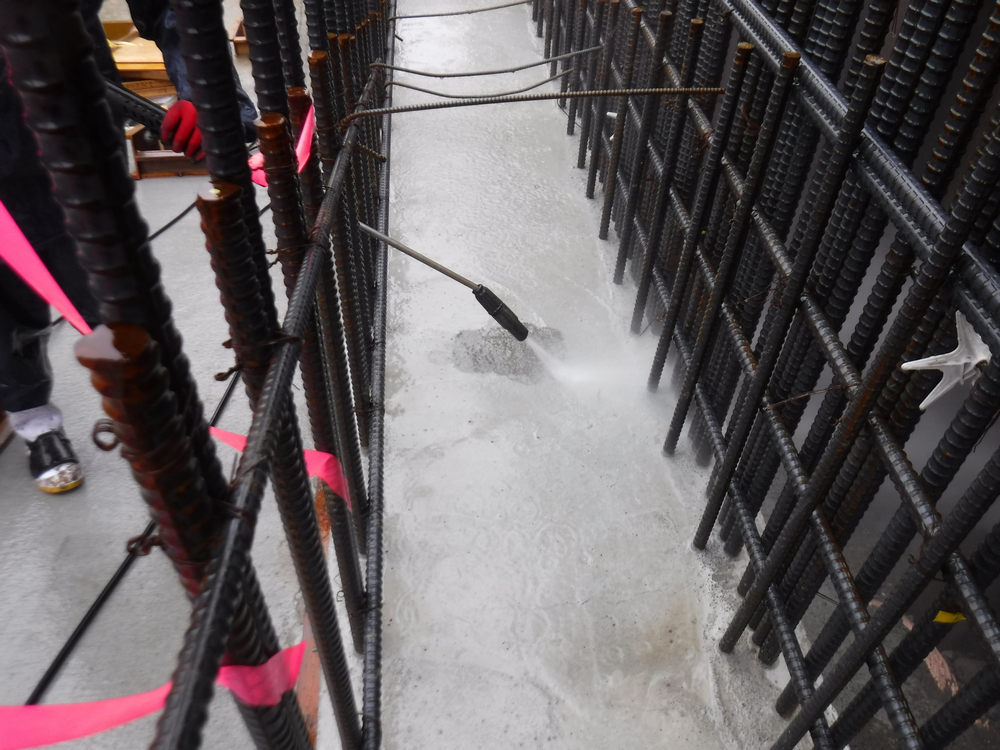

高圧洗浄

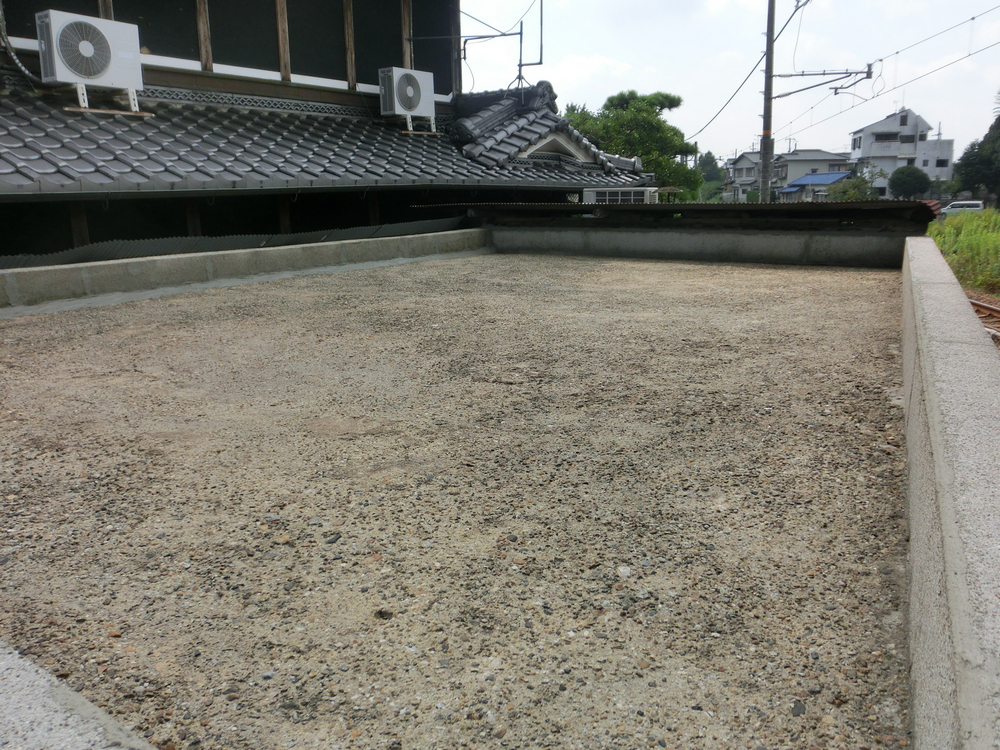

高圧洗浄完了

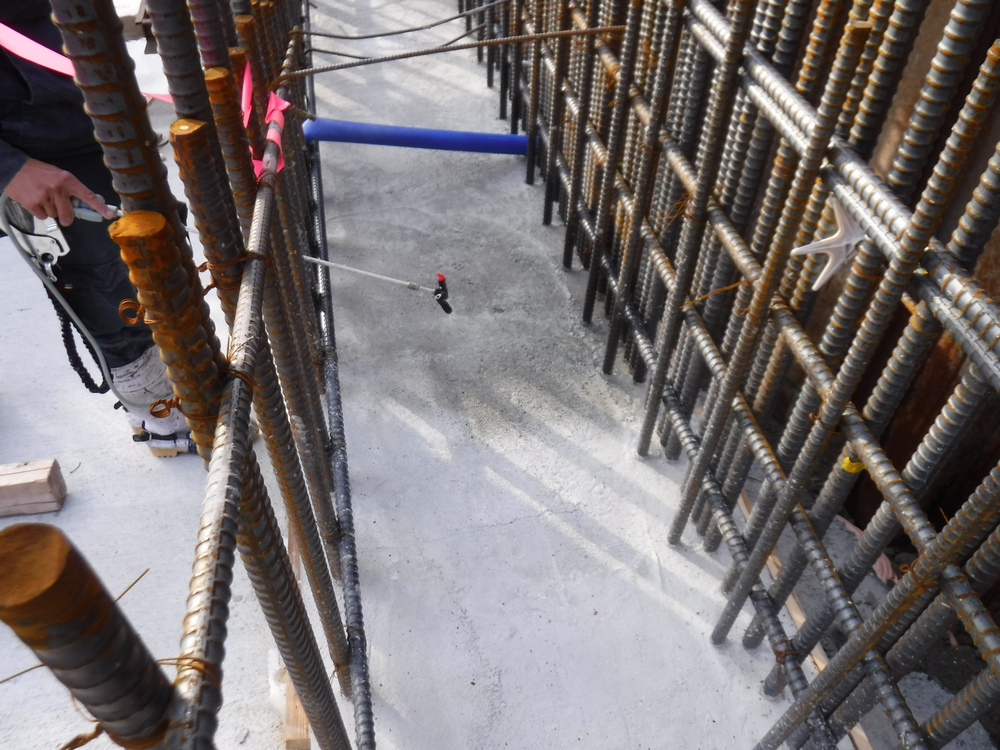

ジルコンFS-♯20塗布

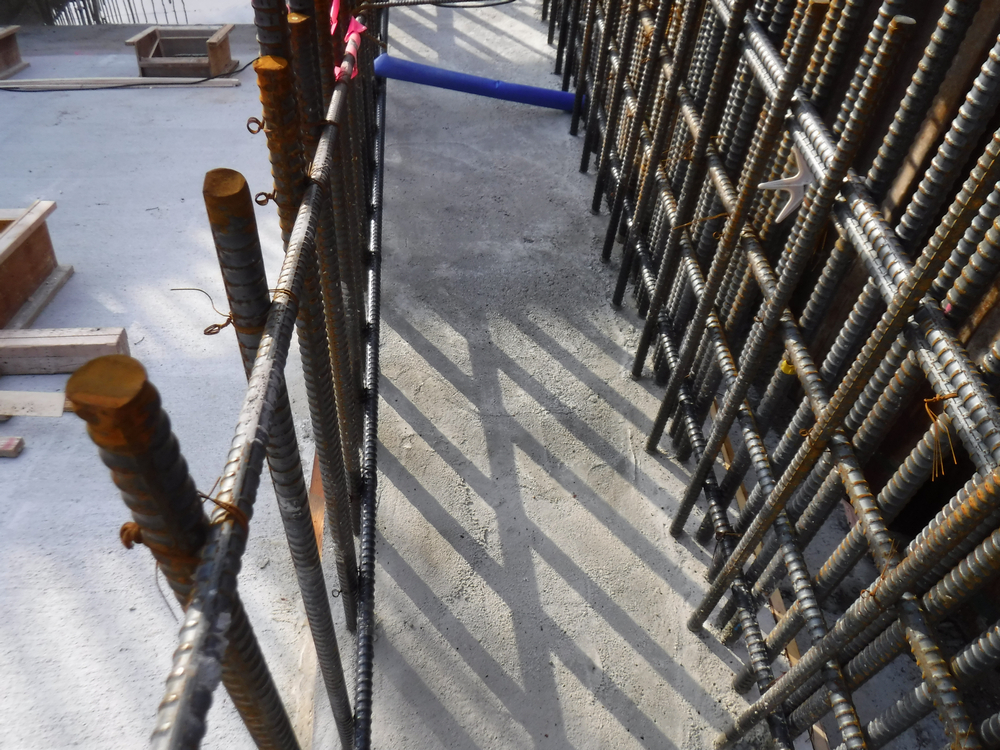

ジルコンFS-♯20塗布完了

施工前

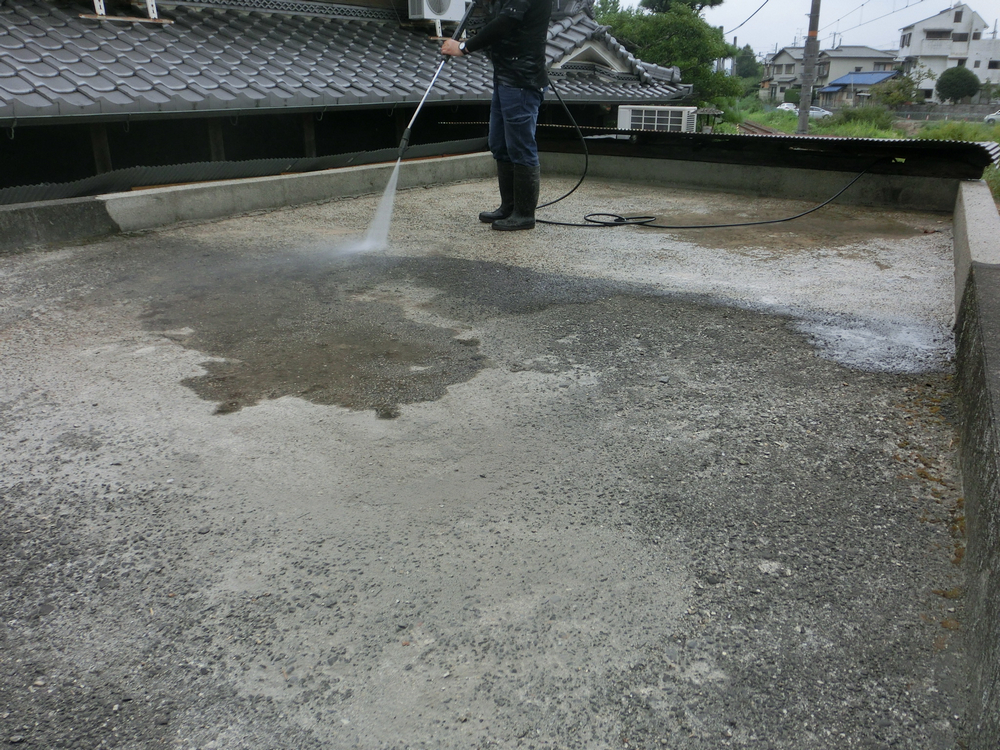

高圧洗浄

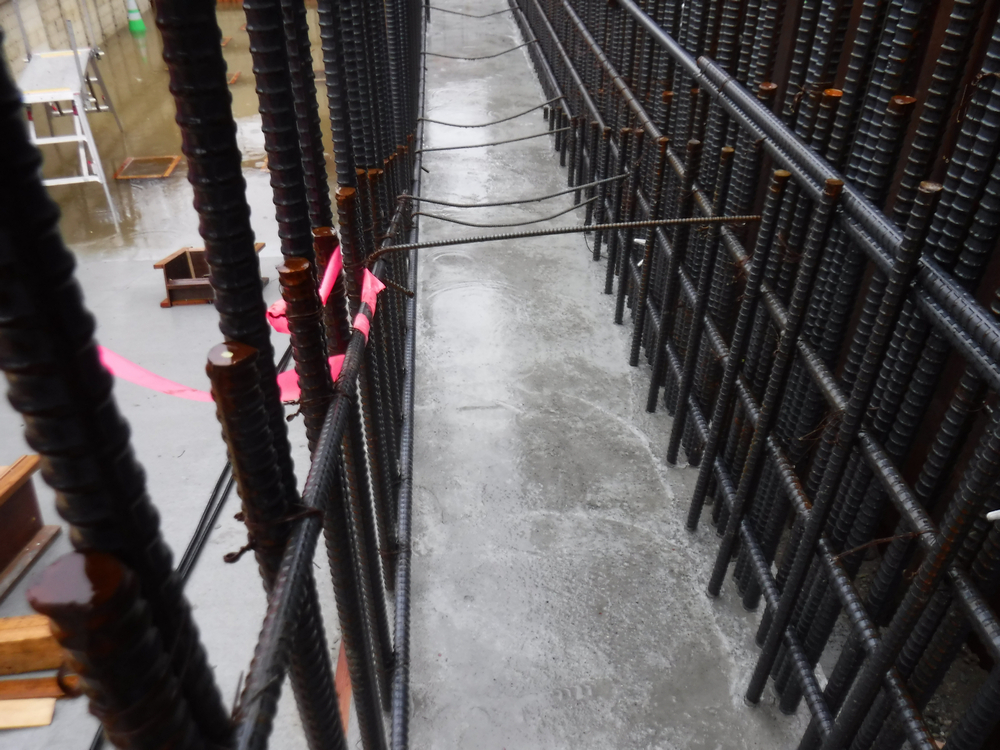

高圧洗浄完了

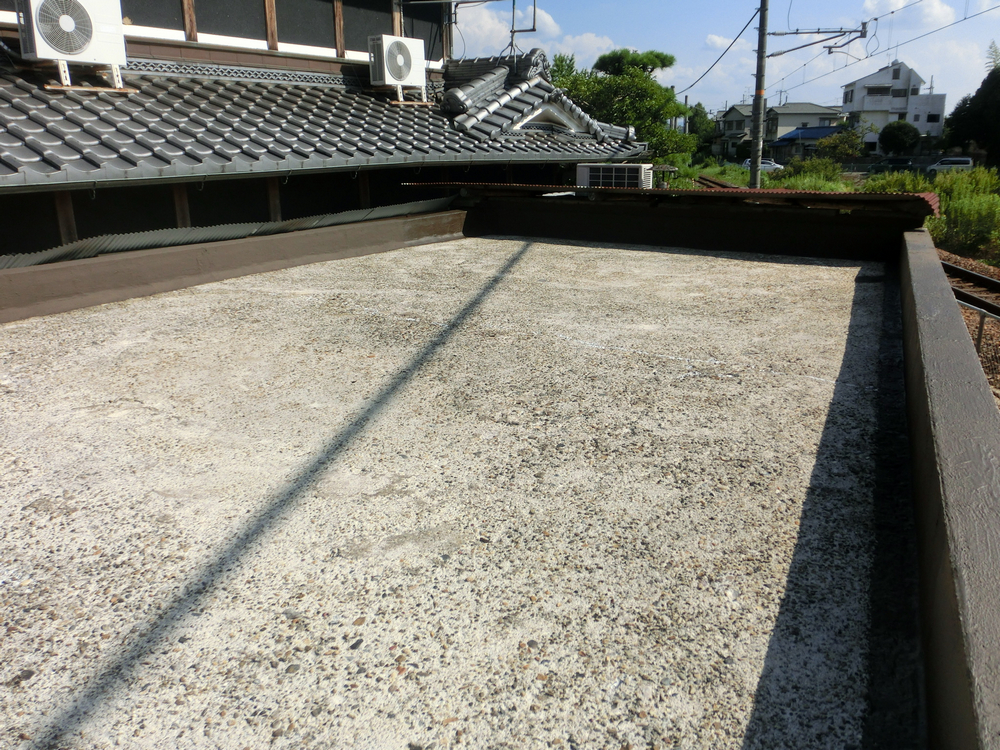

立上り部塗膜防水

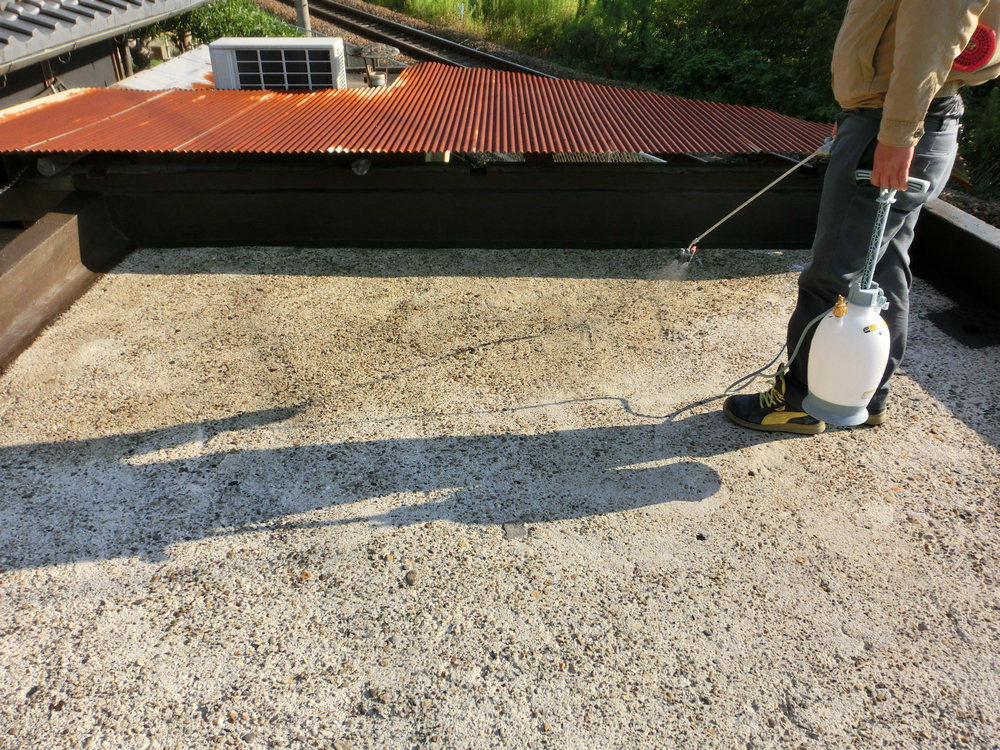

浸透性防水材ジルコンFS-♯20塗布状況

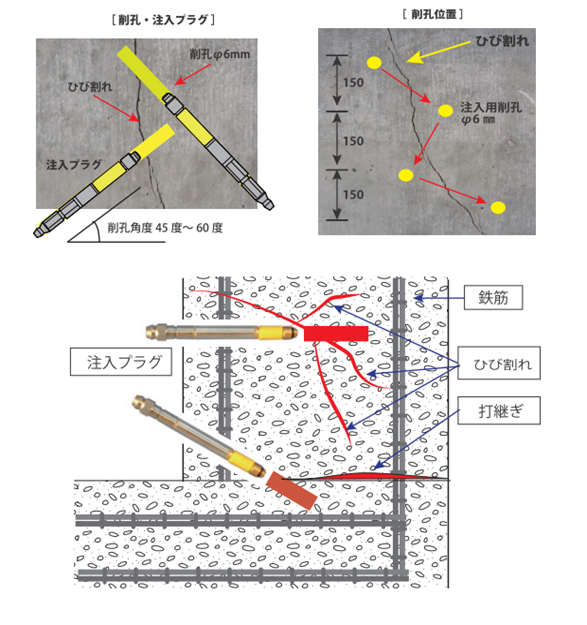

  1. 泥・粉塵の清掃およびエフロレッセンス等を除去する。

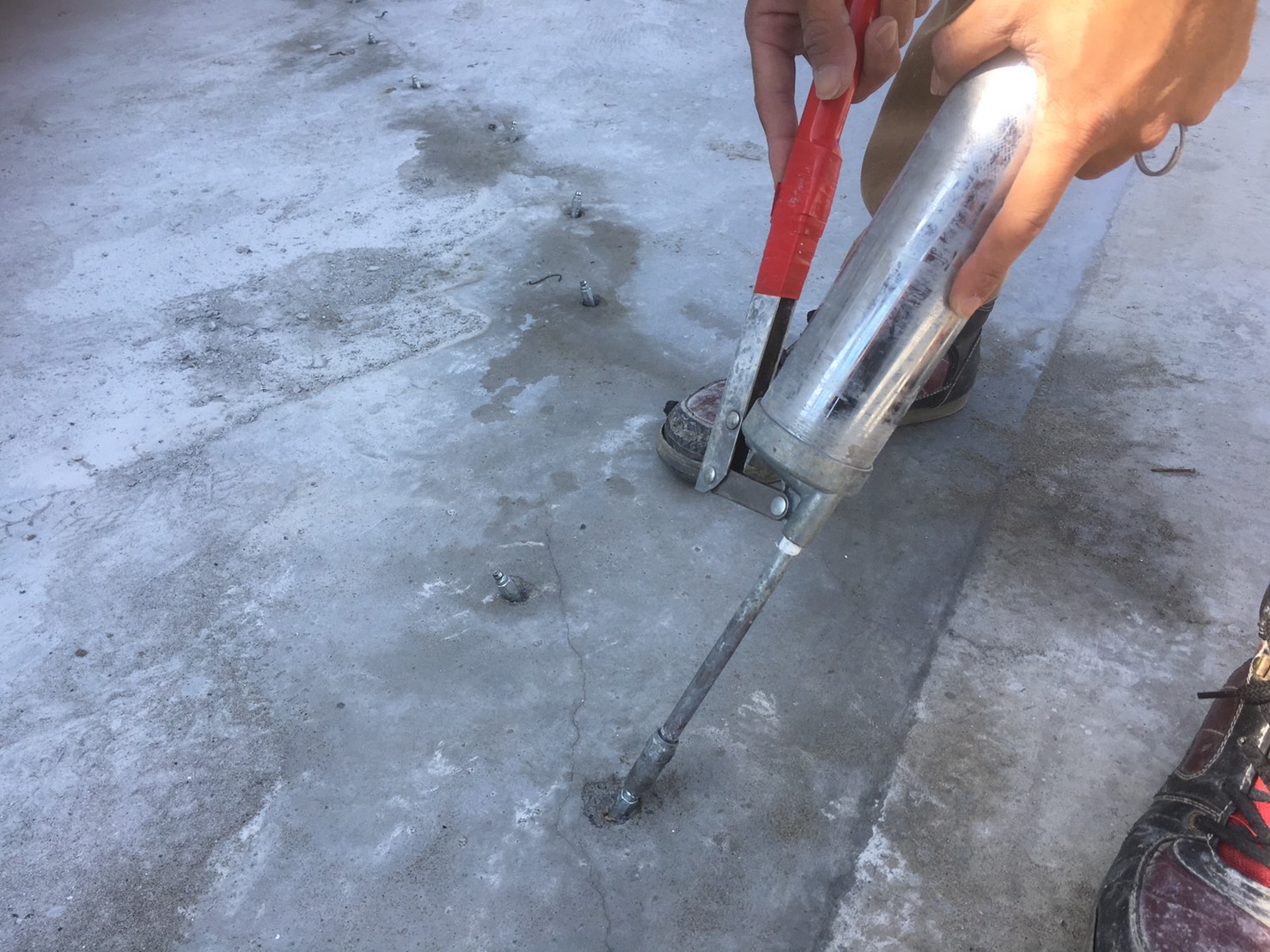

  2. φ6mm~10㎜の注入口を電動ドリルを用いて削孔し、削孔内を水洗浄を行う。
    (深さは、コンクリート厚に対してほぼ中央の位置までとする。)
  3. 注入用プラグを差し込み、プラグを締め付けて注入内圧で漏れないようにする。
  4. グリーンシール主剤・B材を1:1で計量をして容器内で混合する。
  5. 設置した注入プラグに対し、順次注入をする。
    (箇所当り施工が完了した時点で漏水の有無を確認、再漏水が見られた場合は再注入する。)
  6. 注入完了後、注入プラグをハンマーを用いて撤去し、無収縮モルタルで削孔部を埋める。
